克服惡劣海象 台電使命必達完成離岸一期21部風機初始併聯

能源議題

台電公司離岸一期風力發電工程共21部風機於8月27日全部完成初始併聯,接下來將持續進行試運轉及調校,完成測試後接受電力調度,加入供電行列,不僅是彰化外海率先併網的指標性工程,也是全台第二座順利完工的離岸風場。

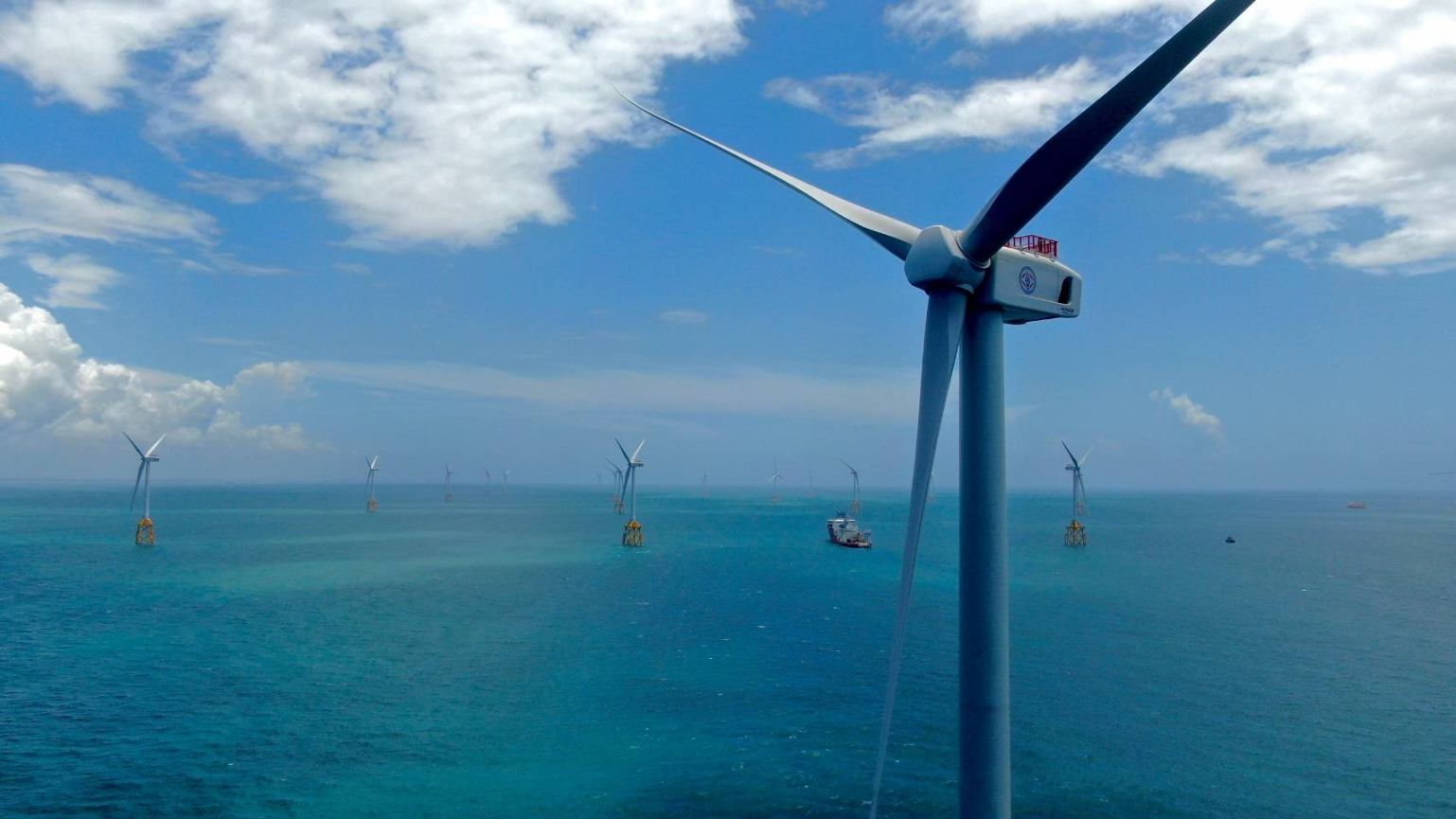

離岸一期21部風機成功併聯,正式商轉近在眼前

台電公司離岸一期風力發電工程共21部風機於8月27日全部完成初始併聯。

台電表示,去(2020)年全球疫情爆發,國內外離岸風電工程施作均受影響,台電施工團隊仍排除困難,於不利施工的冬季,出動大型支援船配合特殊動態補償舷梯,克服惡劣海象,今年順利完成海纜埋設、風機吊裝,截至8月27日完成全部風機併聯,是全台第二座順利完工的離岸風場,也是彰化外海首例率先併網的指標性工程。

離岸風電工程須配合海象,為迴避東北季風帶來的風浪,海上可施工時間約為4月至9月,可謂分秒必爭。台電離岸一期風電工程自去年開始水下結構及風機安裝,然而疫情影響外國工程技術人員入境,加上工作船抵台時間延遲,有利施工的時間也相對縮短。

離岸一期風電工程21座風機併聯工程受到季節及海象影響,同時去年又有疫情攪局。

台電不畏東北季風,引進國外資源克服海象影響

儘管去年冬季因東北季風影響,海象嚴峻危險,台電仍使命必達。為克服登塔作業因風浪過高無法進行,從新加坡緊急引進動態補償式舷梯(Gangway),確保技術人員安全順利登塔,並在109年底順利完成2部風機併聯發電。

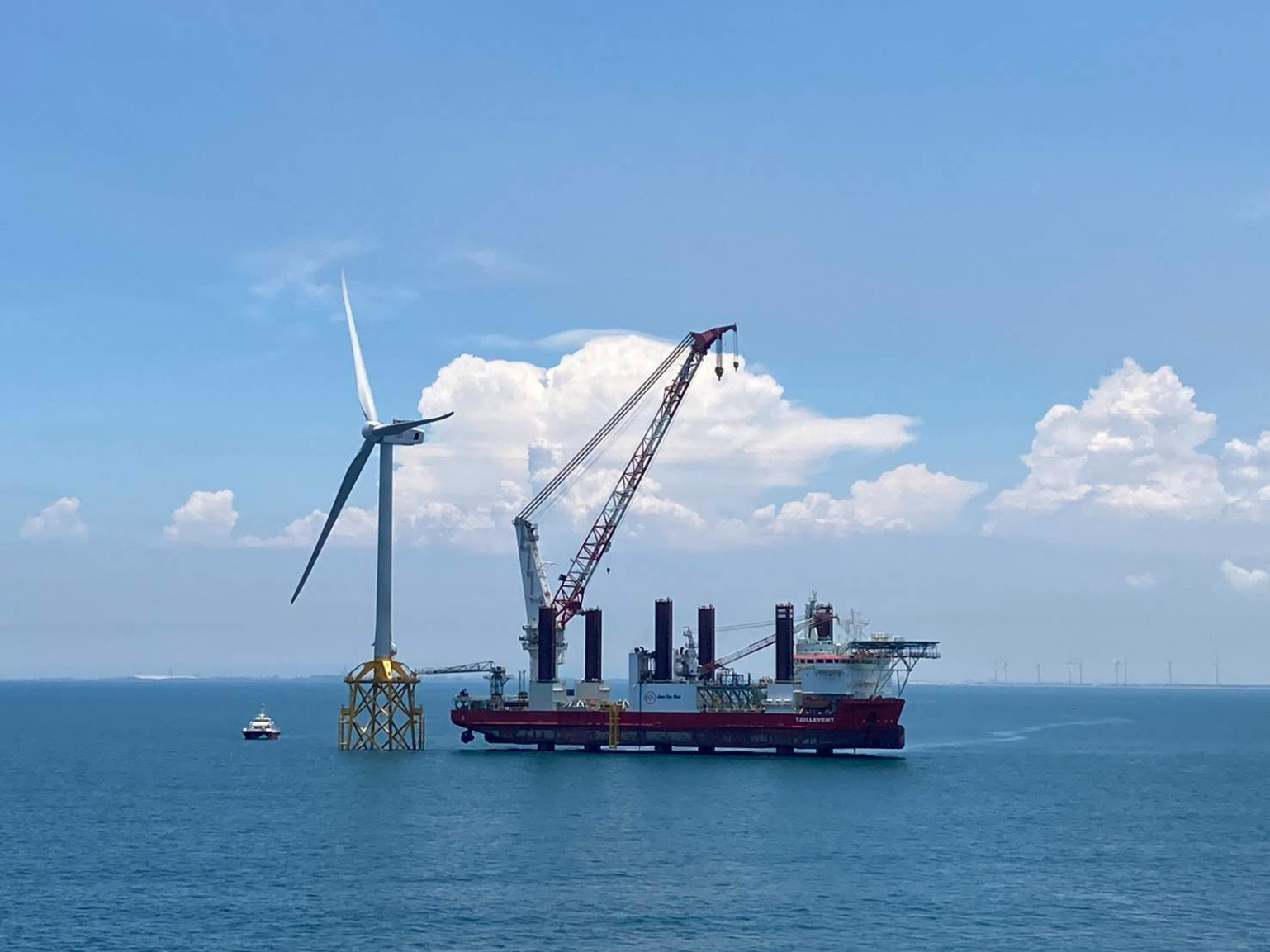

台電表示,離岸一期風電工程21座風機先後在今年5月完成風機陣列海纜埋設,6月完成所有21部風機吊裝,並進行如螺栓鎖固、電纜接線、海纜連接、冷試俥、海纜加壓、熱試俥等試驗,終於在8月27日全數完成初始併聯。台電目前正進行試運轉及調校,後續將依能源局規定申請電業竣工查驗,配合安排現勘查驗與審查程序,待換發電業執照後即可開始商轉。

年發電量達3.6億度,可供給近9萬戶家庭用電一整年

目前一期離岸風電工程,後續配合能源局安排現勘查驗與審查程序,待換發電業執照後即可開始商轉。

台電說明,離岸一期風電工程開發地點位於彰化縣芳苑鄉西側海域約8公里處,面積約836公頃,相當於32座大安森林公園,是能源局離岸風場示範案之一,共設置21部風機,總裝置容量為109.2 MW,一年平均可發出約3.6億度電,可供給近9萬戶家庭一整年用電。

台電感謝航港局、中部航務中心、彰化縣政府、彰化區漁會、以及地方民代的支持,共同為台灣電力發展歷史寫下嶄新的一頁。後續將持續配合政府能源轉型政策,積極發展潔淨再生能源,邁向低碳電力,同時確保穩定供電,為經濟發展及環境保護盡一份心力。
